Le tunnel du Saut, long de 94 mètres, constitue le seul accès routier à Val d’Isère en période hivernale. L’altération des bétons a conduit à des chutes de fragments de béton et des venues d’eau, générant des glaçons en hiver.
Montant des travaux : 3 millions € TTC

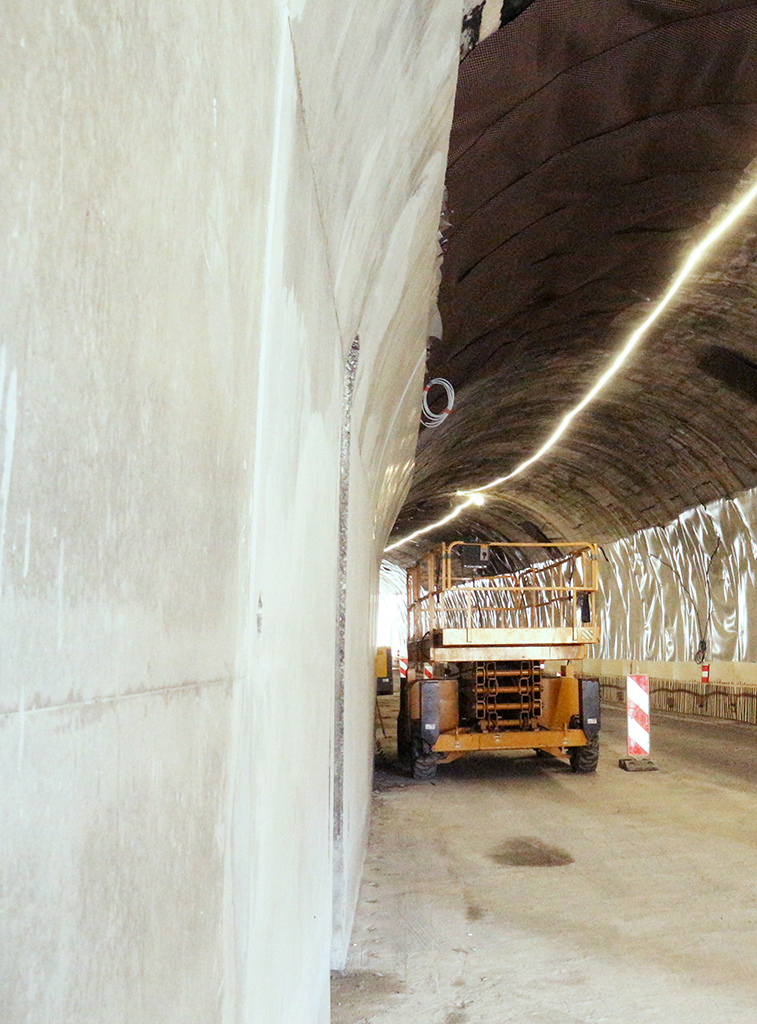

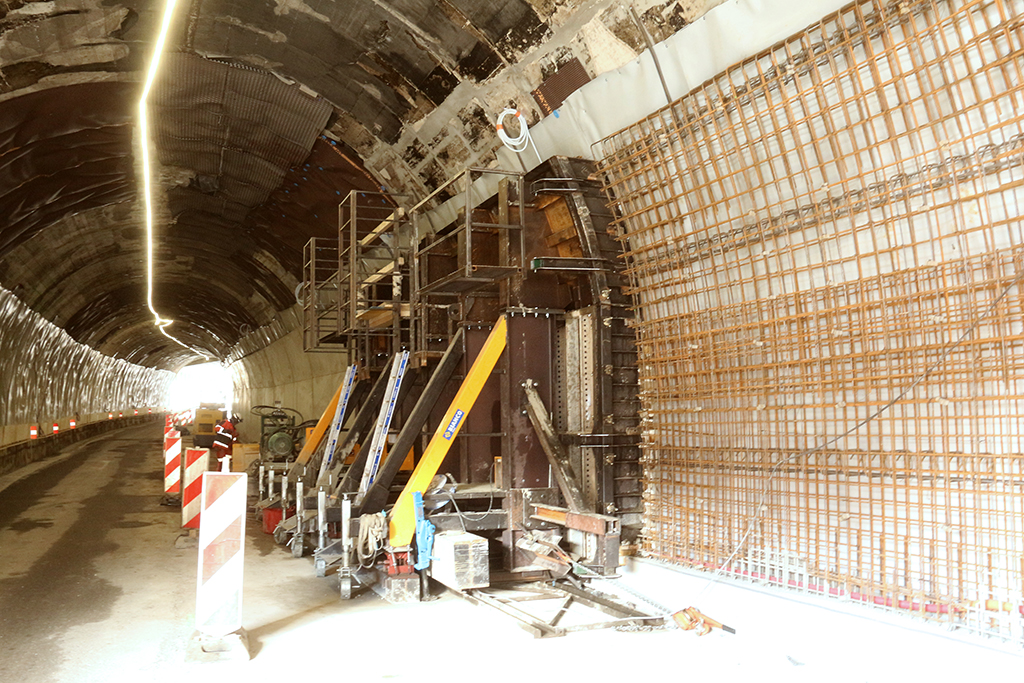

La première phase de travaux conduite de juin à novembre 2024 a déjà permis la réalisation des assises de la future voûte en béton armé. La trêve hivernale passée, la dernière phase de travaux va débuter le 14 avril. Elle consiste en la réalisation de la voûte intérieure du tunnel, la réhabilitation de la galerie de protection en sortie d'ouvrage, la réfection des enrobés et la pose d'un nouvel éclairage.
6 mois de travaux s'engagent
Échelonnés sur deux ans, les travaux reprennent de ce printemps à cet automne après une pause sur la période hivernale 2024-2025.

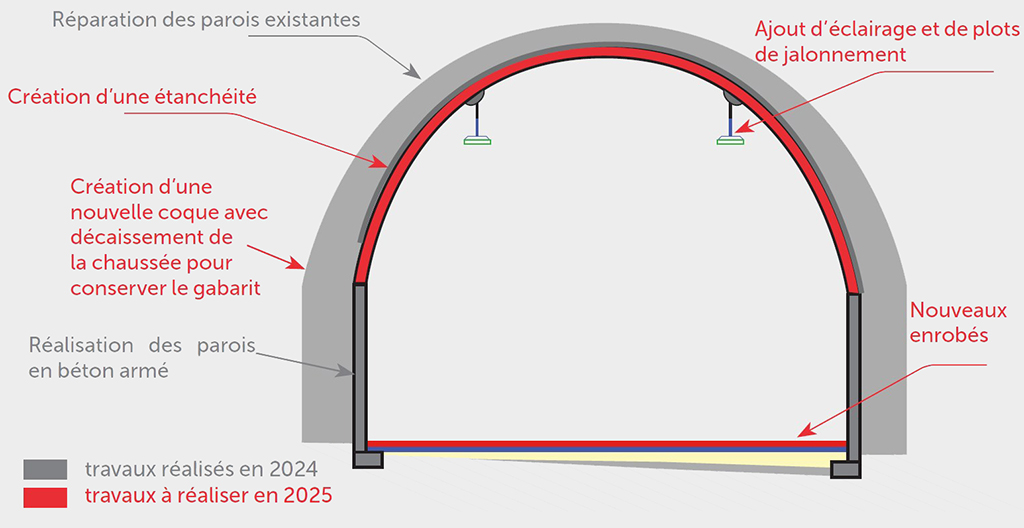

Ce chantier complexe du fait de la spécificité de certaines tâches impose :
Quels travaux ? | Vos conditions de circulation | |
14 avril - 21 avril | Installation et préparation du chantier | Circulation normale |
22 avril - 25 avril | Travaux de purges et réparations de la voûte | Fermeture totale de la circulation entre l’accès à Tignes et le tunnel du Villaret du Nial, les nuits de 22h à 6h avec réouvertures de 5 minutes toutes les heures |
28 avril - 30 avril | Travaux en voûte | Alternat de 6h à 22h Fermeture totale, les nuits de 22h à 6h avec réouvertures de 5 minutes toutes les heures |

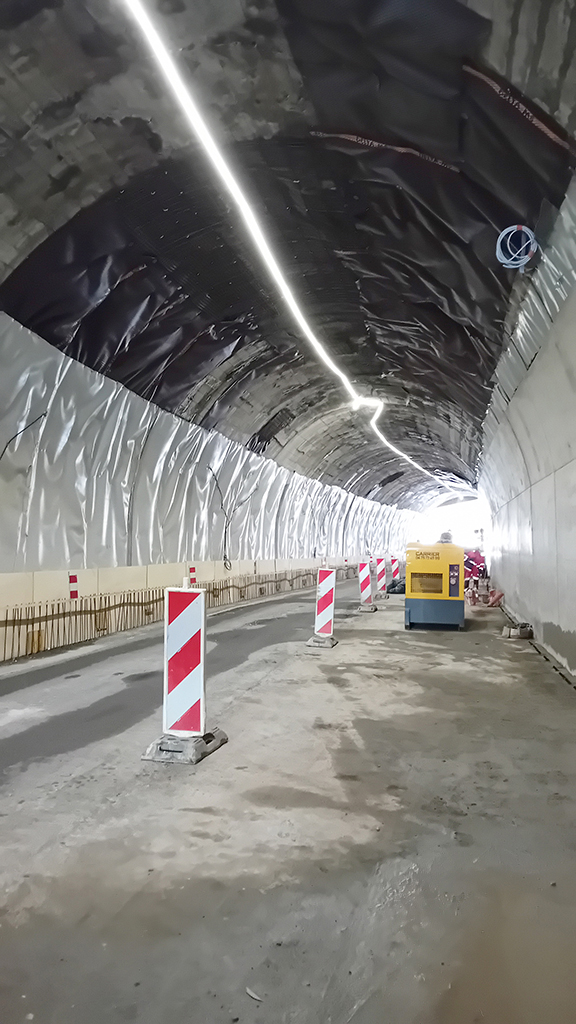

5 mai - 11 juillet | Travaux d'étanchéité en voûte Pose de l'ossature métallique Projection du béton en voûte |
Alternat de 6h à 22h Fermeture totale les nuits de 22h à 6h sans réouverture |
15 juillet - 14 août | Travaux de réparation de la galerie de protection | Alternat 7j/7 et 24h/24 |
18 août - 20 août 8 - 12 septembre |
Nettoyage et évacuation du chantier Travaux d'enrobés |
Alternat de 6h à 22h Fermeture totale les nuits de 22h à 6h sans réouverture |
22 septembre 24 octobre |
Travaux d'éclairage | Alternat 7j/7 et 24h/24 Fermeture totale de 22h à 6h sans réouverture 3 nuits consécutives en fin de période (dates à préciser ultérieurement) |
Calendrier prévisionnel sous réserve des aléas climatiques et de chantier.
